Вы вообще понимаете, что сравнивать проходку наклонного хода со строительством станции немного некорректно? Или Вам всё одно? Наклонный ход - это всего ОДИН забой, который живёт от 3 до 9 месяцев (в зависимости от способа проходки).
Красносельско-Калининская линия. Общая тема
Модератор: Nomernoy
- в40
- Профессионал
- Сообщения: 14633
- Зарегистрирован: 05 фев 2009, 19:46
- Станция метро: Проспект Большевиков
- Откуда: Дачное
Re: Красносельско-Калининская линия. Общая тема
Последний раз редактировалось в40 21 фев 2024, 19:26, всего редактировалось 1 раз.
О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О
- в40
- Профессионал
- Сообщения: 14633
- Зарегистрирован: 05 фев 2009, 19:46
- Станция метро: Проспект Большевиков
- Откуда: Дачное
Re: Красносельско-Калининская линия. Общая тема
Ну, раз коллега из метро сказал, то это веский аргумент!
Жаль, что Метрострой не в курсе и вот-вот собирается начать проходку.
О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О
- TheSeaWind
- Сообщения: 333
- Зарегистрирован: 28 июн 2022, 14:52
- Станция метро: Балтийская Жемчужина
- Откуда: Улица Маршала Захарова
Re: Красносельско-Калининская линия. Общая тема
Значит ошибся. Разумеется не аргумент, пока нет официальной информации в подтверждении. Просто в последнее время никакой информации нет, кроме Вашей инсайдерской в узких кругах. Подземник отвечал что приблизительно в феврале будет сбойка, если пойдет все по плану
Федеральное финансирование Петербургскому метрополитену!
- в40
- Профессионал
- Сообщения: 14633
- Зарегистрирован: 05 фев 2009, 19:46
- Станция метро: Проспект Большевиков
- Откуда: Дачное
Re: Красносельско-Калининская линия. Общая тема
Подземник по обыкновению путает желаемое с действительным. Слишком торопится.
О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О
-
- Сообщения: 898
- Зарегистрирован: 22 май 2006, 23:11
- Станция метро: Новочеркасская
Re: Красносельско-Калининская линия. Общая тема

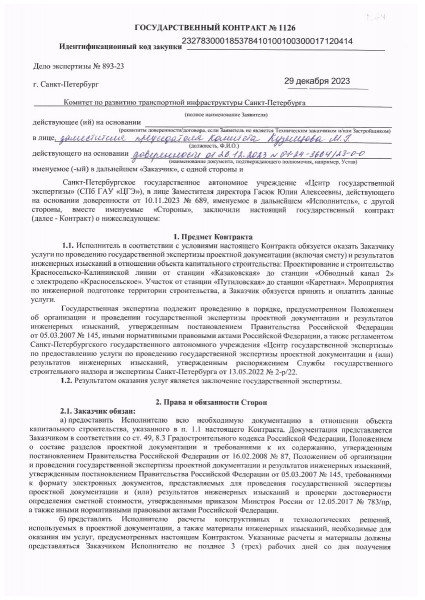

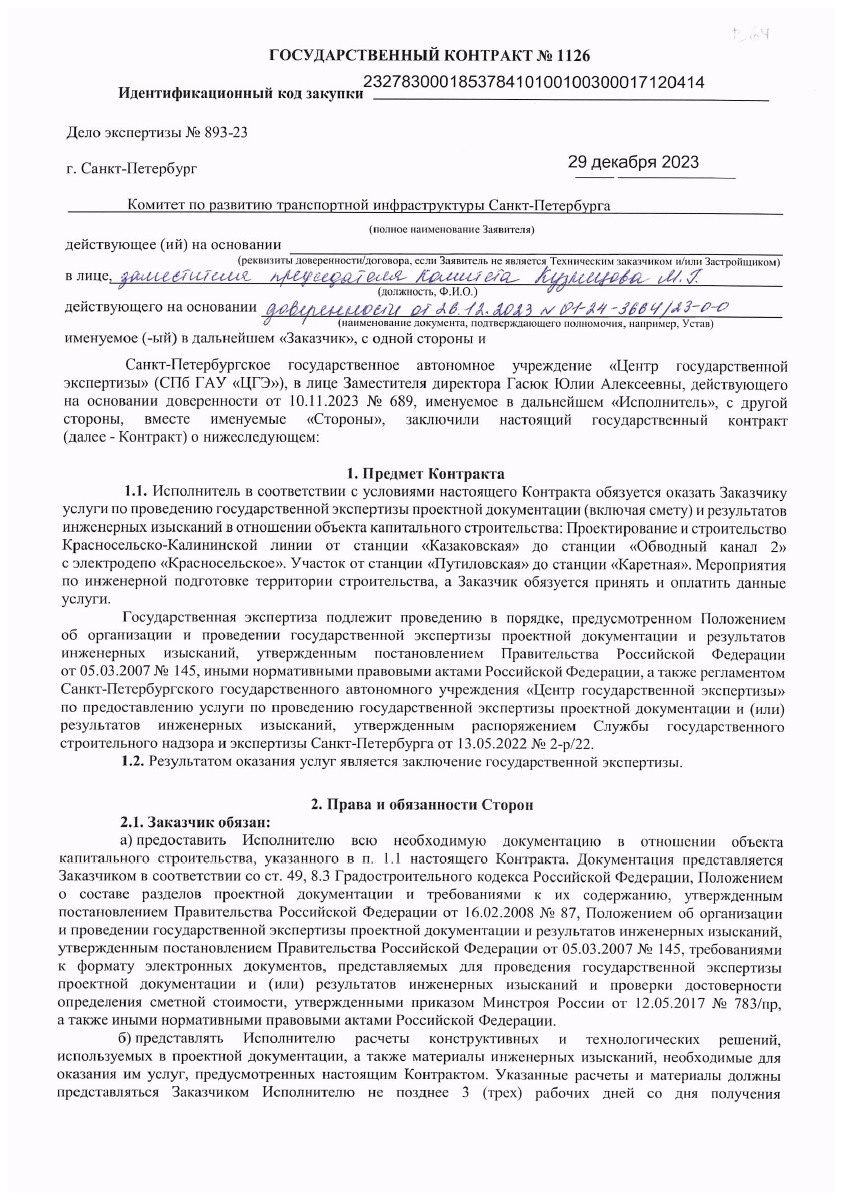

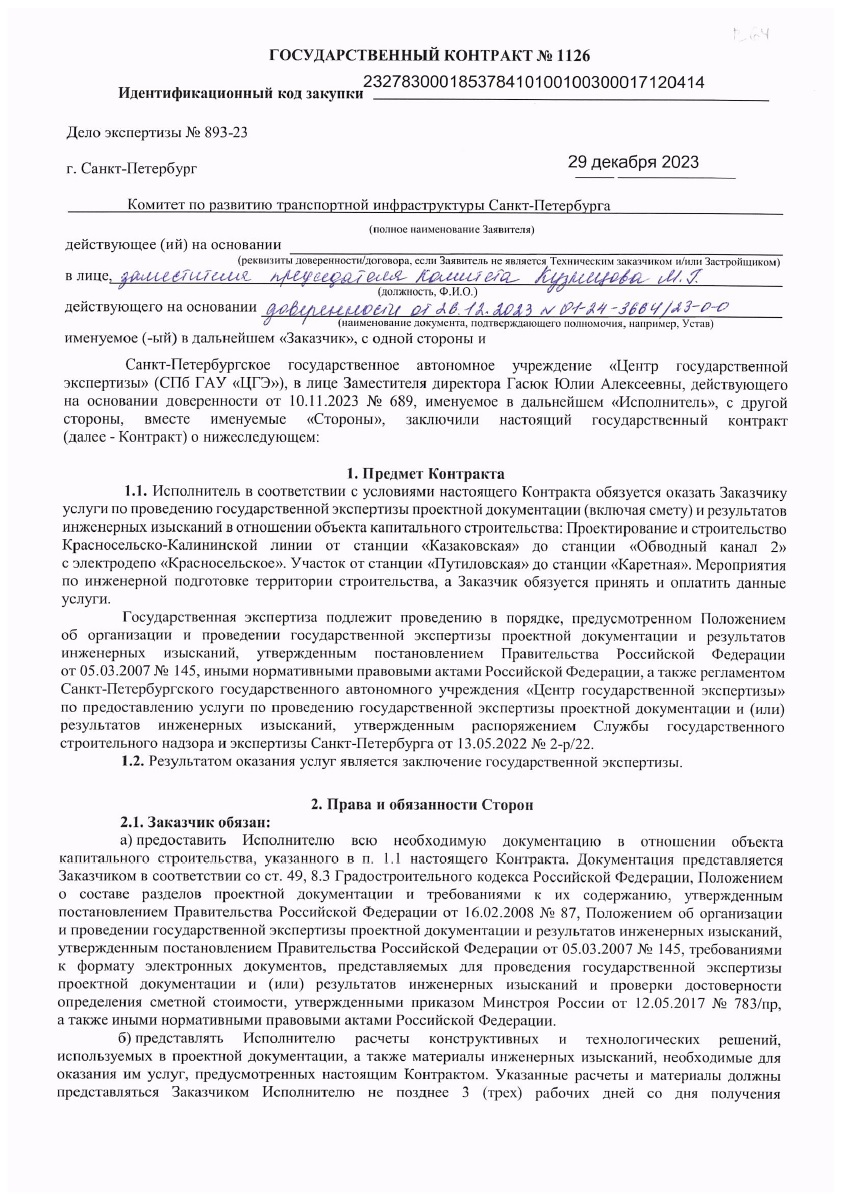

29.12.2023 г. КРТИ заключен государственный контракт № 1126 с СПБ ГАУ "ЦЕНТР ГОСУДАРСТВЕННОЙ ЭКСПЕРТИЗЫ" на оказание услуг по проведению государственной экспертизы проектной документации (включая смету) и результатов инженерных изысканий в отношении объекта капитального строительства: Проектирование и строительство Красносельско-Калининской линии от станции "Казаковская" до станции "Обводный канал 2" с электродепо "Красносельское". Участок от станции "Путиловская" до станции "Каретная". Мероприятия по инженерной подготовке территории строительства для нужд Санкт-Петербурга.
Цена контракта - 3 955 483,01 Российский рубль (₽)
Дата окончания исполнения контракта - 29.06.2024 г.

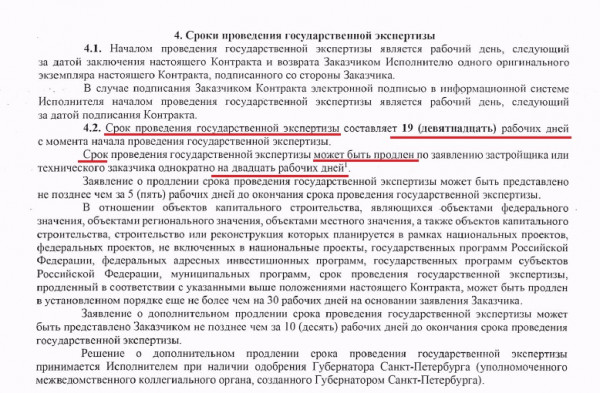

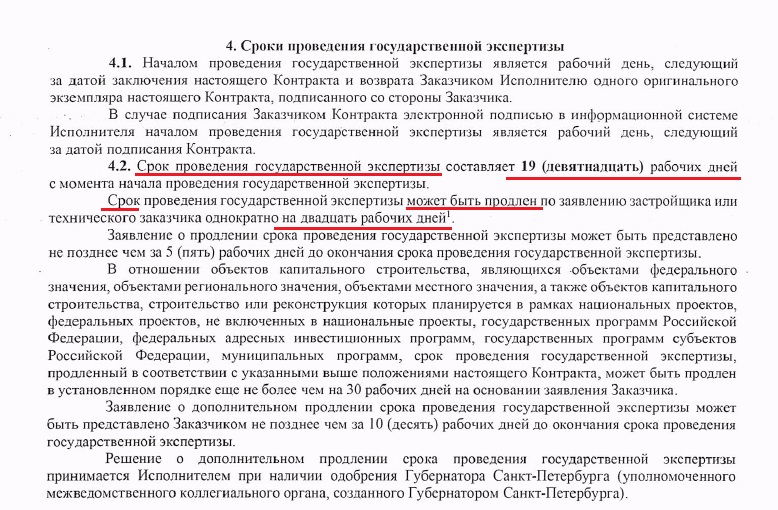

При этом, сроки проведения непосредственно гос. экспертизы - 19 рабочих дней с даты начала гос. экспертизы. Датой начала гос. экспертизы считается рабочий день, следующий за датой заключения контракта. Срок проведения ос. экспертизы может быть один раз продлен на 20 рабочих дней по заявлению застройщика лили технического заказчика.
С учетом продления срок выдачи заключения государственной экспертизы - 04.03.2024 г.
Цена контракта - 3 955 483,01 Российский рубль (₽)
Дата окончания исполнения контракта - 29.06.2024 г.
При этом, сроки проведения непосредственно гос. экспертизы - 19 рабочих дней с даты начала гос. экспертизы. Датой начала гос. экспертизы считается рабочий день, следующий за датой заключения контракта. Срок проведения ос. экспертизы может быть один раз продлен на 20 рабочих дней по заявлению застройщика лили технического заказчика.
С учетом продления срок выдачи заключения государственной экспертизы - 04.03.2024 г.
-
- Сообщения: 1177
- Зарегистрирован: 10 июл 2019, 22:38
- Станция метро: Морской Фасад
Re: Красносельско-Калининская линия. Общая тема
т.е. это экспертиза только инженерной подготовки территории? или экспертиза и самого проекта уже тоже (т.е. если экспертиза говорит что всё ок, можно формально заканчивать "тестовый режим" и начинать постоянную проходку?)?
- Nomernoy
- Профессионал
- Сообщения: 5171
- Зарегистрирован: 10 окт 2005, 16:25
- Станция метро: Театральная
- Откуда: Санкт-Петербург
Re: Красносельско-Калининская линия. Общая тема
Это значит, что можно будет начинать занимать строительные площадки - возводить АБК, выносить сети из пятна строительства и в ряде случаев уже начинать проходку шахтных стволов.

- в40
- Профессионал
- Сообщения: 14633
- Зарегистрирован: 05 фев 2009, 19:46
- Станция метро: Проспект Большевиков
- Откуда: Дачное
Re: Красносельско-Калининская линия. Общая тема
Очень часто возникают споры о том, сколько вагонов будет в составах и какова парность поездов на первом этапе эксплуатации?

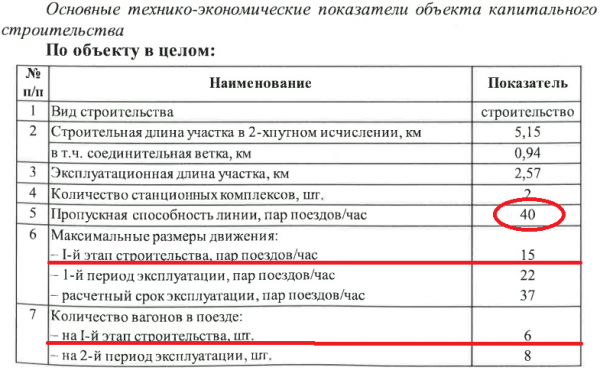

Вот, какая информация приведена в положительном заключении Главгосэкспертизы 2023 года (а вот длина соединительной ветки указана неверно - её длина 1885 метров):
Вот, какая информация приведена в положительном заключении Главгосэкспертизы 2023 года (а вот длина соединительной ветки указана неверно - её длина 1885 метров):
О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О
-
- Сообщения: 1177
- Зарегистрирован: 10 июл 2019, 22:38
- Станция метро: Морской Фасад
Re: Красносельско-Калининская линия. Общая тема
Как показывает опыт например стройки D4 в Москве, этапы весьма условны и могут реализовываться одновременно, либо с маленьким лагом. Здесь не указаны даты, и в чём заключаются этапы. 1й этап строительства это что? 2 станции? 1й этап эксплуатации это что? 4 станции? 2й этап эксплуатации это что, 6-8 станций + своё депо?
Длина указана верно, написано же в 2путном исчислении. Т.е. 10.3км однопутного тоннеля. То что на некоторых сегментах путь 1, а на других 4 - это уже детали. 0.94*2 как раз 1.88.
Длина указана верно, написано же в 2путном исчислении. Т.е. 10.3км однопутного тоннеля. То что на некоторых сегментах путь 1, а на других 4 - это уже детали. 0.94*2 как раз 1.88.
- в40
- Профессионал
- Сообщения: 14633
- Зарегистрирован: 05 фев 2009, 19:46
- Станция метро: Проспект Большевиков
- Откуда: Дачное
Re: Красносельско-Калининская линия. Общая тема
1-й этап строительства - это первый пусковой участок из двух станций (от "Казаковской" до "Путиловской").
1-й период эксплуатации - это вся первая очередь, состоящая из 6 станций (от "Казаковской" до "Обводного канала-2").
Длина соединительной ветки не может считаться в двухпутном исчислении, т.к. она однопутная (от ПК 0+00 до ПК 18+85).
ЗЫ: В однопутном исчислении линия гораздо больше 10,3 км.
1-й период эксплуатации - это вся первая очередь, состоящая из 6 станций (от "Казаковской" до "Обводного канала-2").
Длина соединительной ветки не может считаться в двухпутном исчислении, т.к. она однопутная (от ПК 0+00 до ПК 18+85).
ЗЫ: В однопутном исчислении линия гораздо больше 10,3 км.
О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О=О
- mx
- Профессионал
- Сообщения: 4057
- Зарегистрирован: 14 сен 2005, 21:32
- Станция метро: -------
- Откуда: 59`50N 30`25E
Re: Красносельско-Калининская линия. Общая тема
Конкурс на оснащение "Казаковской" и "Путиловской" станционными дверями.
Видимо определились.
Видимо определились.
Всё потому, что кто-то слишком много ест!
-
- Сообщения: 1430
- Зарегистрирован: 29 мар 2006, 15:52
- Контактная информация:
Re: Красносельско-Калининская линия. Общая тема
Отличная новость, хоть здесь разум возобладал.
Ну так сразу и не скажешь... да и вообще не люблю о себе говорить... скромный видно...
-
- Сообщения: 1177
- Зарегистрирован: 10 июл 2019, 22:38
- Станция метро: Морской Фасад
Re: Красносельско-Калининская линия. Общая тема
Ну и зря. Надеюсь что если и купят то не установят. Хотя хз, собираются обкатку безпилотных делать?
-
- Сообщения: 1177
- Зарегистрирован: 10 июл 2019, 22:38
- Станция метро: Морской Фасад
Re: Красносельско-Калининская линия. Общая тема
И отдельный вопрос, когда собираются переключать откратку с "тестово"-запущенных щитов на шахты, не мешающие вводу в эксплуатацию первого пускового участка? Где-то в следующем году потому что сейчас , из-за незавершённости ССВ, до движения мотовозов ещё копать и копать?
-
- Сообщения: 1177
- Зарегистрирован: 10 июл 2019, 22:38
- Станция метро: Морской Фасад
